濰坊市建筑設計研究院有限公司抗擊疫情項目勘察設計紀略
疫情如火,刻不容緩。新型冠狀病毒感染的肺炎疫情發生以來,濰坊市建筑設計研究院有限公司認真貫徹落實習近平總書記關于做好疫情防控工作的重要指示精神,按照山東省委、省政府、濰坊市委、市政府、市住建局黨組工作部署要求,認真落實疫情防范工作。
1月24日(除夕)上午,設計院接到濰坊市衛健委、住建局等有關主管部門通知,要求即時啟動濰坊市傳染病集中收治醫院項目的勘察設計工作。建院60多年來,濰坊市建筑院在省住建廳、濰坊市住建局的正確領導下,先后參加了抗擊非典、汶川抗震、濰坊市抗洪救災等一系列搶險救災工作,積累了豐富的設計經驗,擁有一支技術力量雄厚、設計經驗豐富、敢打硬仗能打勝仗的專業技術隊伍。
關鍵時刻,疫情就是命令,防控就是責任。面對這項光榮而又艱巨的任務,濰坊市建筑院黨委高度重視,第一時間召開會議安排部署。公司黨委書記、董事長趙延國要求有關人員全力以赴,不負重托,克服各種困難,高效高質量完成任務,在抗擊疫情狙擊戰中充分彰顯濰坊市建筑院的初心使命。設計院即時成立應急醫院項目工作專班,由公司總經理王文明、副總經理付登安同志負責一線協調指揮,由公司建筑設計方案研究中心、工程建設項目部、總工程辦公室、裝配式建筑工程技術研發中心等部門組成勘察設計項目組,涵蓋了城規、建筑、結構、電氣、給排水、暖通空調、室內外裝飾裝修、人防消防、工程地質等全專業,共同開展設計咨詢與相關技術服務工作。
一、主要工作流程如下:
1、除夕(1月24日)下午去勘察現場。
2、初一(1月25日)上午八點半付院長帶領張毅強、李蕾等同志與市衛健委、人民醫院等部門在陽光大廈集合,先后勘察了北外環上的山鋼醫院和峽山區人民醫院,暫時確定拿峽山區人民醫院的一棟病房樓進行改造,下午緊急與人民醫院相關專業人員進行對接,調整出初步改造方案,傍晚衛健委趙隊長向市里相關領導匯報方案;
3、初二(1月26日)上午九點在市委開會,形成會議紀要;會后中午付院長帶領張毅強、李蕾緊急趕往峽山區人民醫院,在市衛健委牽頭下宣布成立濰坊市傳染病集中隔離救治區工程改造小組,詳細的進行現場勘查、測量、拍照,重新核對電子版圖紙與現場的差別,優化部分平面功能和醫護流線;晚上配合昌大進場施工;
4、初三(1月27日)上午付院長與李蕾現行到達峽山現場,張毅強與宋總電話進行平面功能的技術溝通,中午前也均趕到峽山現場,又與人民醫院傳染科護士長進行溝通,繼續優化建筑平面功能和流線;項目組李蕾和邱新潔開始深化改造設計;
5、初四(1月28日)上午到市疾控中心開會,考慮到峽山區人民醫院周邊距離學校較近,請市里專家討論選址問題,參會人員有市衛健委、市自然資源與規劃局、市環保部門,、民醫院傳染科主任及相關技術人員,并一同到達峽山區人民醫院勘察現場;下午進一步現場與人民醫院技術人員、宋總溝通平面功能,繼續推敲方案;
6、初五(1月29日)付院長與市衛健委、國土資源、人民醫院現場根據市儲備地情況,考察坊子,開發區等現場,初步定在市精神衛生中心,寫出選址報告報市政府;改造設計工作暫停;
7、初六(1月30日)下午初步確認濰安路西與穆響路西北角地塊,準備材料進行新建集中收治醫院方案設計,張毅強參照武漢火神山醫院設計,對地塊進行了初步規劃和建筑平面的布局;
8、初七(1月31日)上午9點在公司14樓會議室,王院長主持會議,參會的有付院長、宋涌、王光升、張群、李保義、張毅強、李魯冰、李蕾、邱新潔、李文順以及人民醫院基建科袁欣主任,現場確定規劃及建筑單體的初步方案,并工作安排到個人,隨時溝通,隨時協調;方案設計人員連夜加班當晚十點完成規劃文本、并形成匯報PPT;
9、初八(2月01日)上午9點在陽光大廈19樓會議室各個部門對設計方案進行評審,市衛健委吳海源主任主持會議,王文明院長、付院長、宋總、王光升、李保義出席會議,張毅強進行了規劃及建筑設計方案匯報,市住建局崔華東局長、市自然資源與規劃局溫少波副局長、高新規劃局韓磊局長、人民醫院王冰院長、市環保部門、市應急部門等各部門的領導專家對設計方案發表各自意見及建議;下午3點在公司14樓會議室,王院長主持,對上午提出的專家意見進行匯總和梳理,迅速確定解決方案,工作落實到人,確定好工作節點,及時匯總到方案人員手中,添加到規劃文本中,規劃設計人李魯冰重新細化規劃總平面圖,并制作規劃彩色總平面圖、分析圖,張毅強進行建筑平面整理,繪制建筑文本分析圖,組織規劃及建筑方案文本,加班加點,力保在晚上十點前將文本組織整理完成;
10、初九(2月2日)上午十點在公司14樓會議室,市衛健委吳主任、趙隊長和人民醫院院長、基建主任來公司聽取了方案匯報,進一步將技術細節問題落實,優化每棟建筑的平面功能,結構形式、設備安裝的詳細情況,并安排專人一一對接,除了方案設計人以外,項目部劉相國、李文順與人民醫院袁主任逐項落實,連夜將每棟建筑的平面調整到位,為施工圖全面開始打好基礎;
11、初十(2月3日)上午11點方案設計人員將所有設計資料進行匯總,組織編制成冊,并且王院長、付院長安排打印文本,送至陽光大廈,報市長審批;
二、項目名稱:濰坊市傳染病集中收治醫院項目

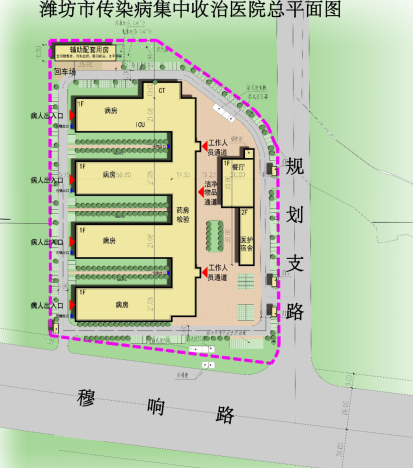

1.規劃設計濰坊市傳染病集中收治醫院
整個項目采用模塊化設計,除ICU和CT室由于凈高要求較高,采用型鋼現場加工以外,其余房間可均采用成品箱體拼裝,共需標準箱體350余個。
模塊化的標準病房按照2人間設計,約18平方米,配備了供氧系統、負壓抽吸系統等。病房設獨立衛生間,衛生間配有坐便器、安全抓桿和淋浴等設施。

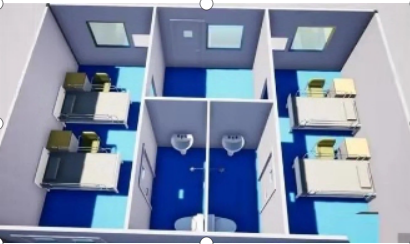

濰坊市傳染病集中收治醫院效果圖
2.設計實施濰坊市人民醫院傳染病房改造項目
項目地點:濰坊市人民醫院院內;改造內容:四層傳染病房樓由普通病房改造為負壓病房;改造面積約9000平方米,總床位數約200床。
1月28日接到人民醫院通知,1月29日設計團隊進行現場勘查,與人民醫院專家、監理、施工企業一起討論改造方案并開始施工圖設計,設計人夜以繼日于2月2日完成全部施工圖設計,為項目已順利開工提供有力保障。
3.啟動設計改造昌樂縣人民醫院傳染門診及病房樓
工程概況:項目地點位于昌樂縣人民醫院院內,總建筑面積約2000平方米,總床位數約50床,采用模塊化裝配式結構體系。
2月8日,設計團隊考察現場, 2月10日完成設計方案,目前該項目施工圖設計完成項目竣工。
